2011.05.20
先週末の5月14日でとりあえず仮設工が完了しました、ご協力ありがとうございました。

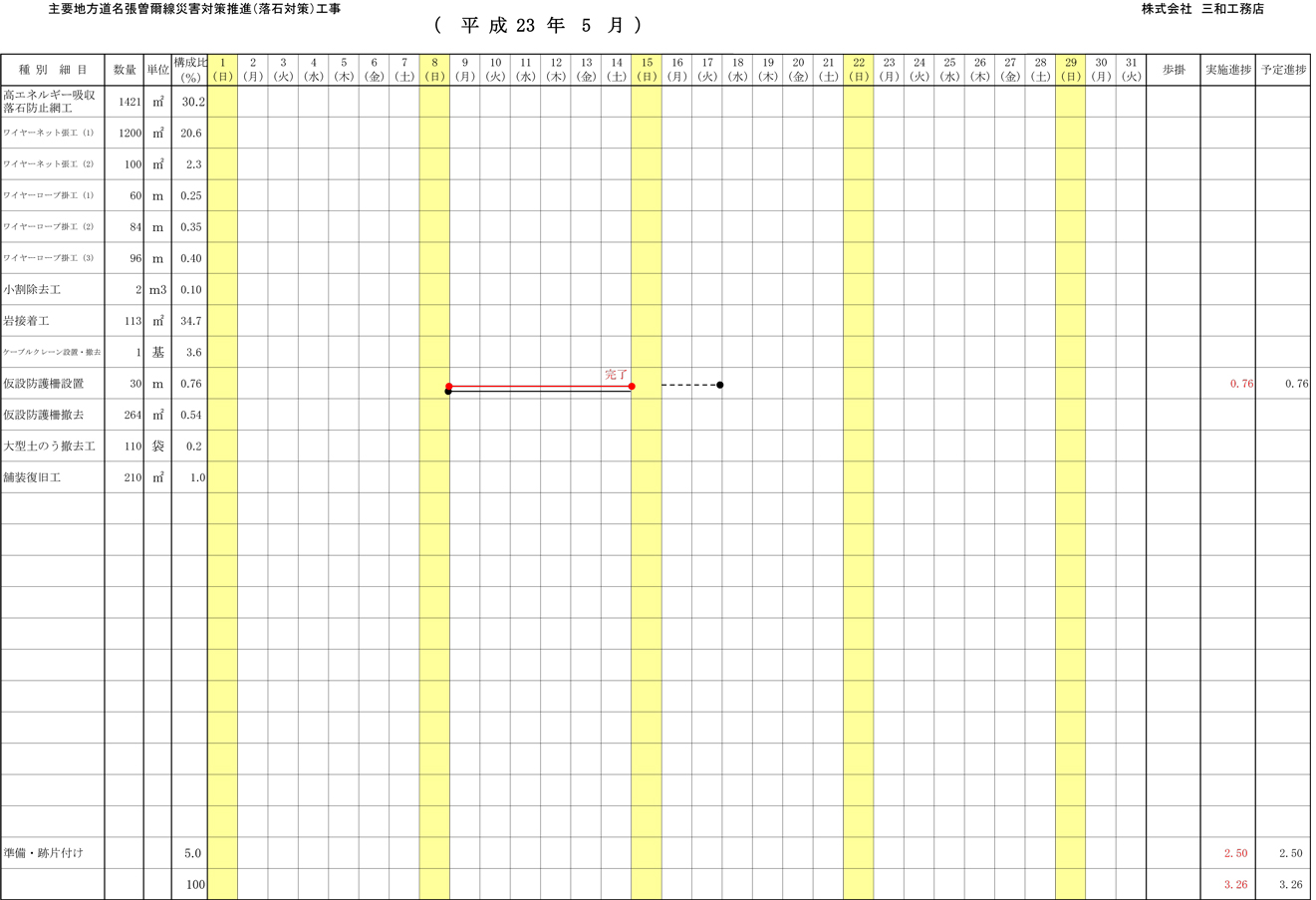

さてこれから先の現場作業の予定ですが、次工程がケーブルクレーンの設置となります。
現在調整中で現場作業は、6月中旬頃となります、またご迷惑をおかけしますが引続きご協力よろしくお願いいたします。

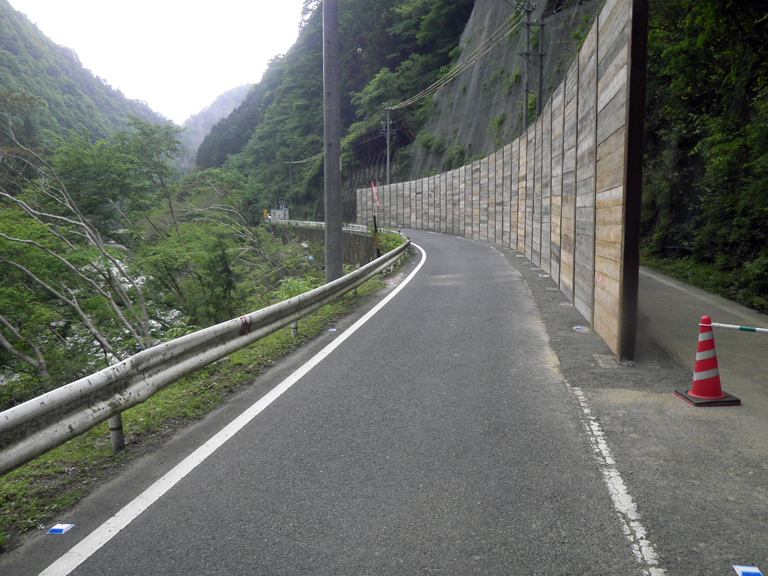

曽爾村側から撮影したものです、道路幅員3.5mの区間が延長66mと長くなりました。

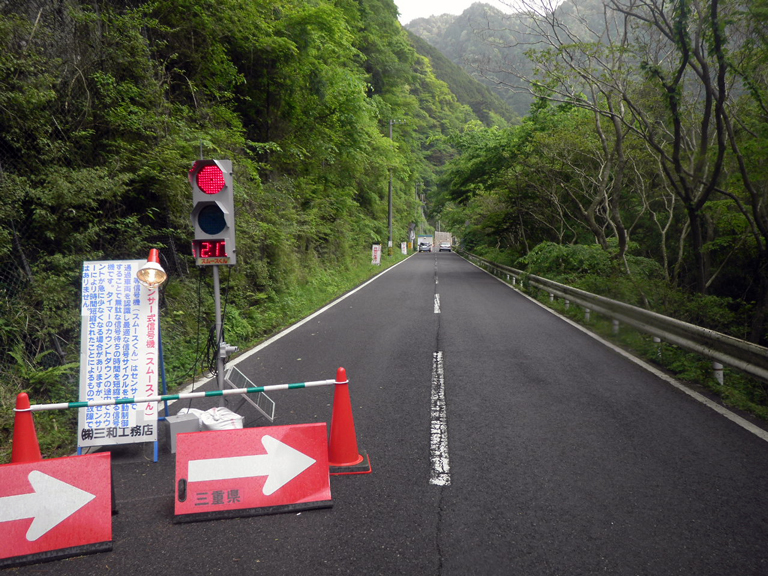

名張側から撮影した写真です、引続き仮設信号での片側交互通行となっております。

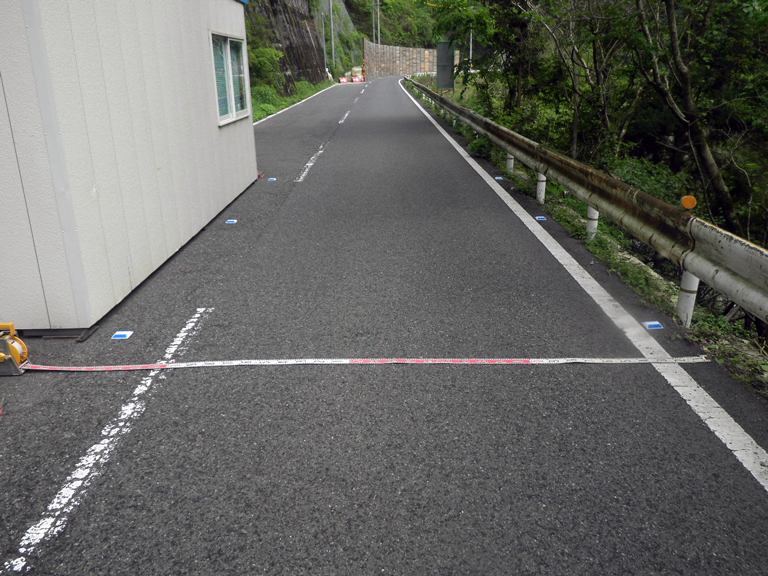

名張側仮設信号から約100m付近に現場事務所を設置しました。解放道路幅員は3.5mと狭くなっております。仮設防護柵設置個所と同じ幅員となっております。

夜間時は街灯等がなく車両運転手の視認性が悪くなるため、解放道路両脇に反射板を設置しました、通行路の目安としてください。
