名張曽爾線工事状況8月24日

2011.08.26

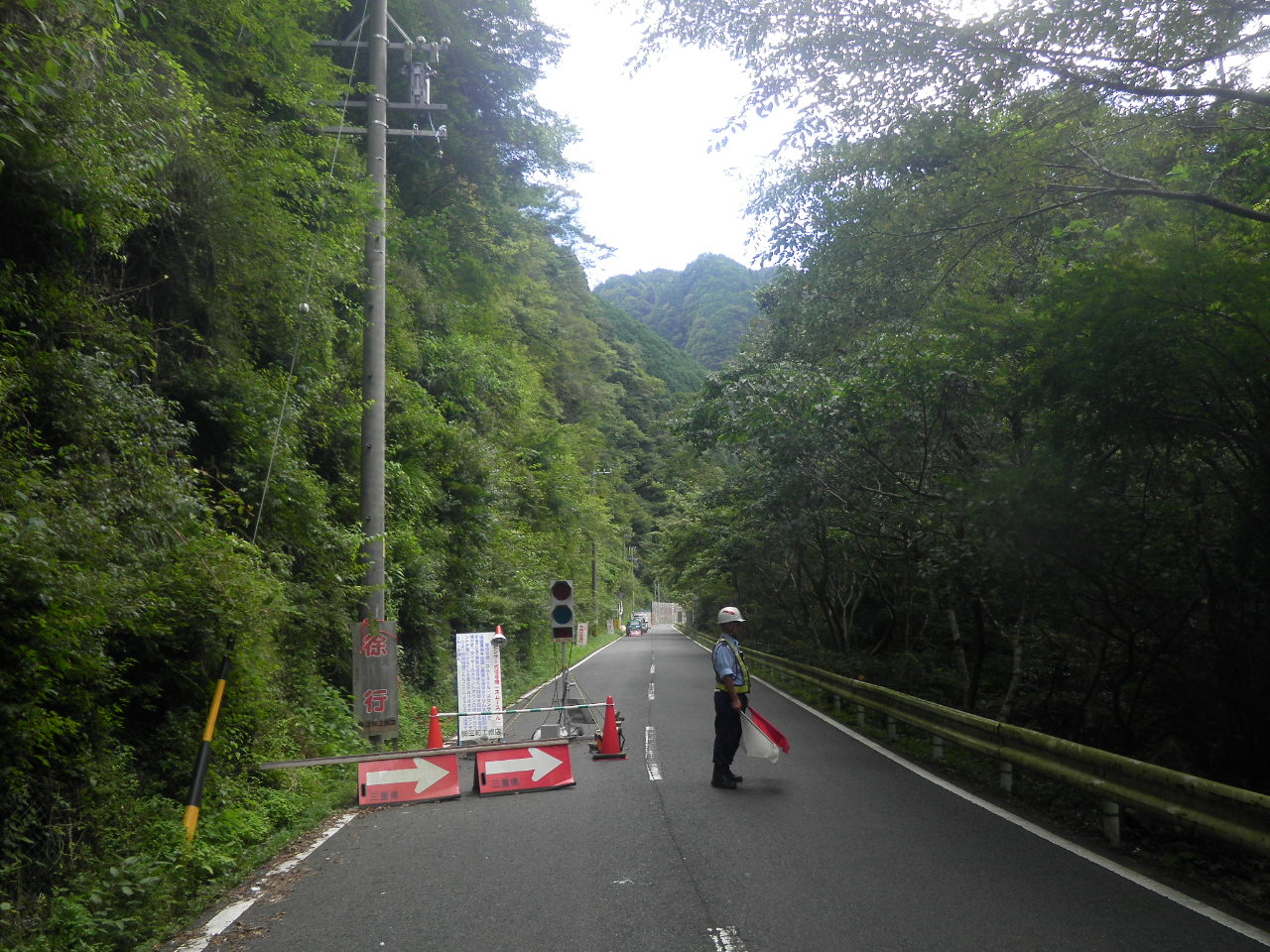

名張曽爾線(名張側)
名張曽爾線(名張側)

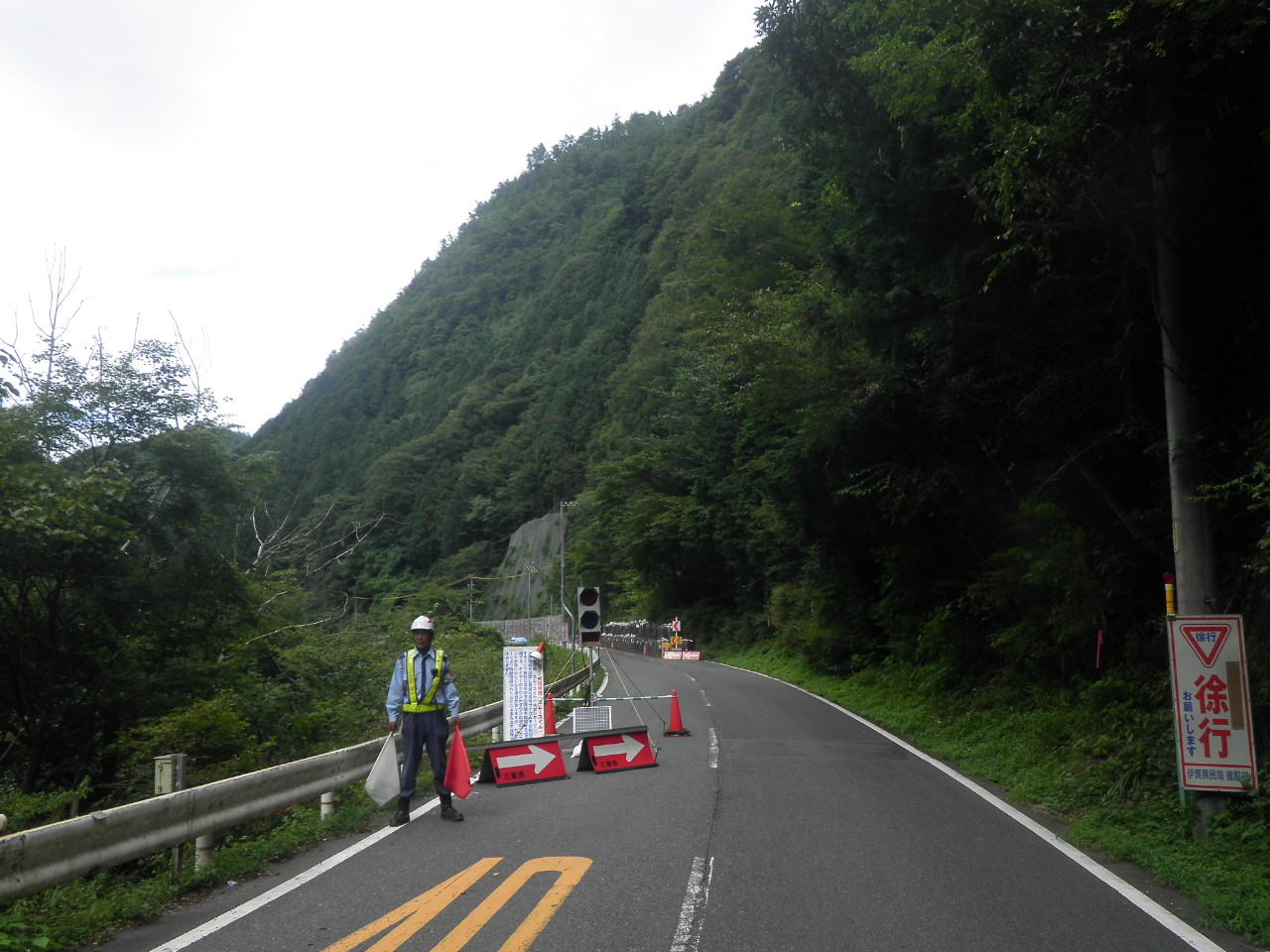

名張曽爾線(曽爾側)
名張曽爾線(曽爾側)

いつも片側交互通行にご協力いただきましてありがとうございます。

さてもう少しで、8月も終了となり工事期間も残すところ4ヶ月程度となりました。

現在施工中の岩接着工ですが、8月末でようやく作業終了予定です。

これからの工程は、まず施工範囲を伐採(約1週間程度)してから、ワイヤーロープ掛工(2ヶ月程度)へと入って行きます。その後の工程は後日アップします。

月間工程表

月間工程表
