工事名 自然災害防止事業第津-3号工事(北浦)
工事場所 三重県津市榊原町字北浦 地内
発注者 三重県津建設事務所
施工期間 2023年11月20日~2024年3月25日
工事概要 法枠工 L=546.0m A=447.9m2、作業土工 V=16.0m3、防護施設工 L=25.5m

本工事は津市榊原町地内、民家裏の自然斜面の対策工事であった。

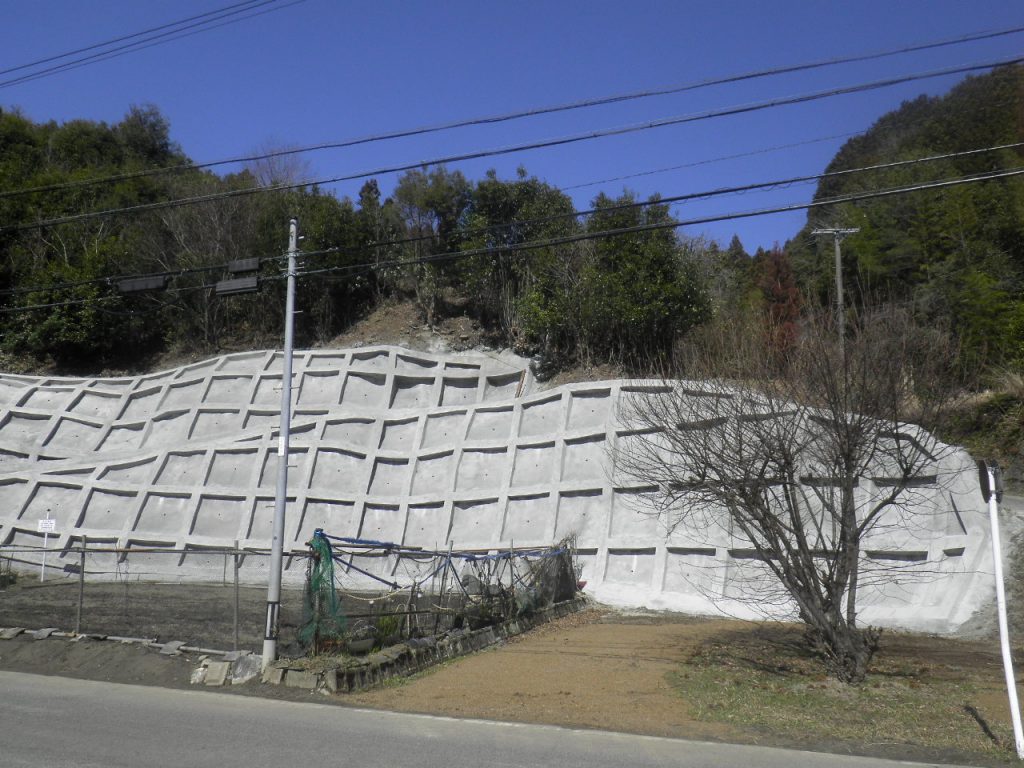

法面保護工法として法枠工F300を施工し、斜面の安定化を図る工事である。

施工前に地元自治会長、地元住民に工事説明し、工事の理解を得ました。

設計横断は1測点しかなく、現場は立木が繁茂し、伐採後は想定外のオーバー

ハング箇所が判明した。上部には地主さんの使用する通路があり、掘削することは

困難であり、間詰モルタル吹付を提案した。

法枠吹付作業時は粉塵防止対策として、ナイダストセメントの使用、民家には

ブルーシートを設置し施工しました。借地箇所返却時には獣害柵の復旧や、田畑を

耕運し返却しました。

施工中は頻繁に工事車両が往来するなか、榊原町地内の住民のご協力もあり、

無事故無災害で無事工事を完成させることが出来ました。
