自然災害防止事業第上-1号工事(棚田)

工事名 自然災害防止事業第上-1号工事(棚田)
工事場所 三重県伊賀市上神戸字棚田 地内
発注者 三重県伊賀農林事務所
施工期間 2020年9月7日~2021年3月18日

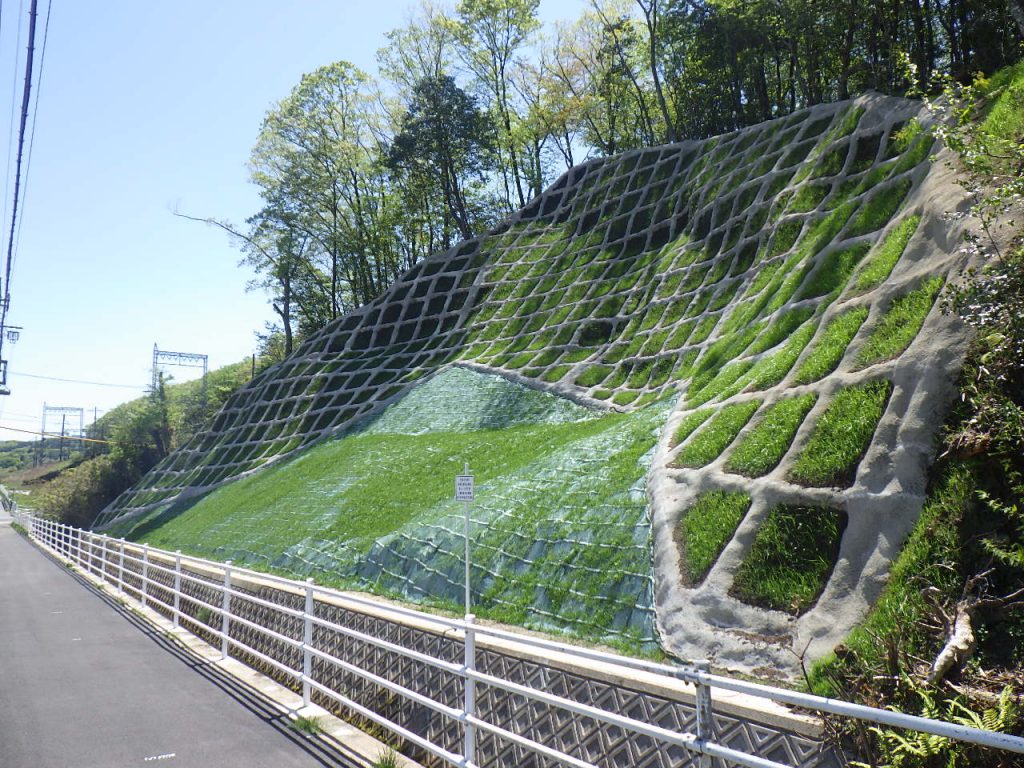

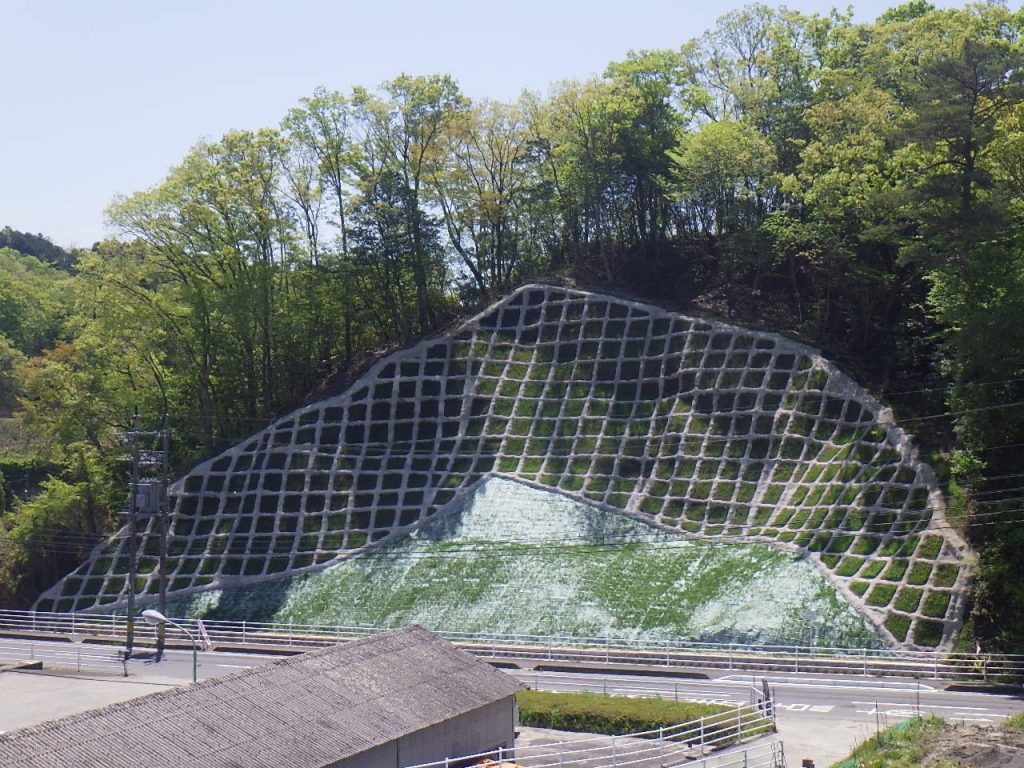

工事概要 施工面積 山腹工A=0.08ha 山腹基礎工 法切工V=200.0m3 簡易法枠工A=712.7m2 山腹緑化工 伏工A=375.8m2 仮設工 1式

本工事は、三重県伊賀市上神戸地内での山腹工事であった。以前、斜面崩壊時に法面下の水路まで土砂が流出したため、不安定な箇所を掘削し、また堆積土や倒れた木を撤去してから法面を安定させるために簡易法枠を施工した。簡易法枠の枠内は植生基材吹付工、それ以外の箇所には植生マット工を施工し、山の緑化を図り自然をなるべく損なうことのないように行う工事であった。工事箇所は小学生の通学路でもあったため、特に安全には留意し、工事車両が出入りする際には交通誘導員をつけ、児童の通学も併せて見守ることにより、無事故で工事を完成させることができた。工期内には降雪もあり、法面及び道路にも雪が積もったが、施工箇所の木を伐採したことにより、「例年よりも日当たりがよくなり雪解けも早い」と地元の方からも喜んでいただけた。積雪等に見舞われたが、工程調節を行い、工期よりも2週間以上早く工事を完成させることができたことから、地元住民の方への負担も最小限に抑えることができた。
